Grünbrücke für den Artenschutz im Nordschwarzwald

Objekte
Quantum
2wcom
Objekte
Unternehmen
Tiefbau und Infrastruktur
Verkehr und Wege

Lückenschluss "Enztalquerung"

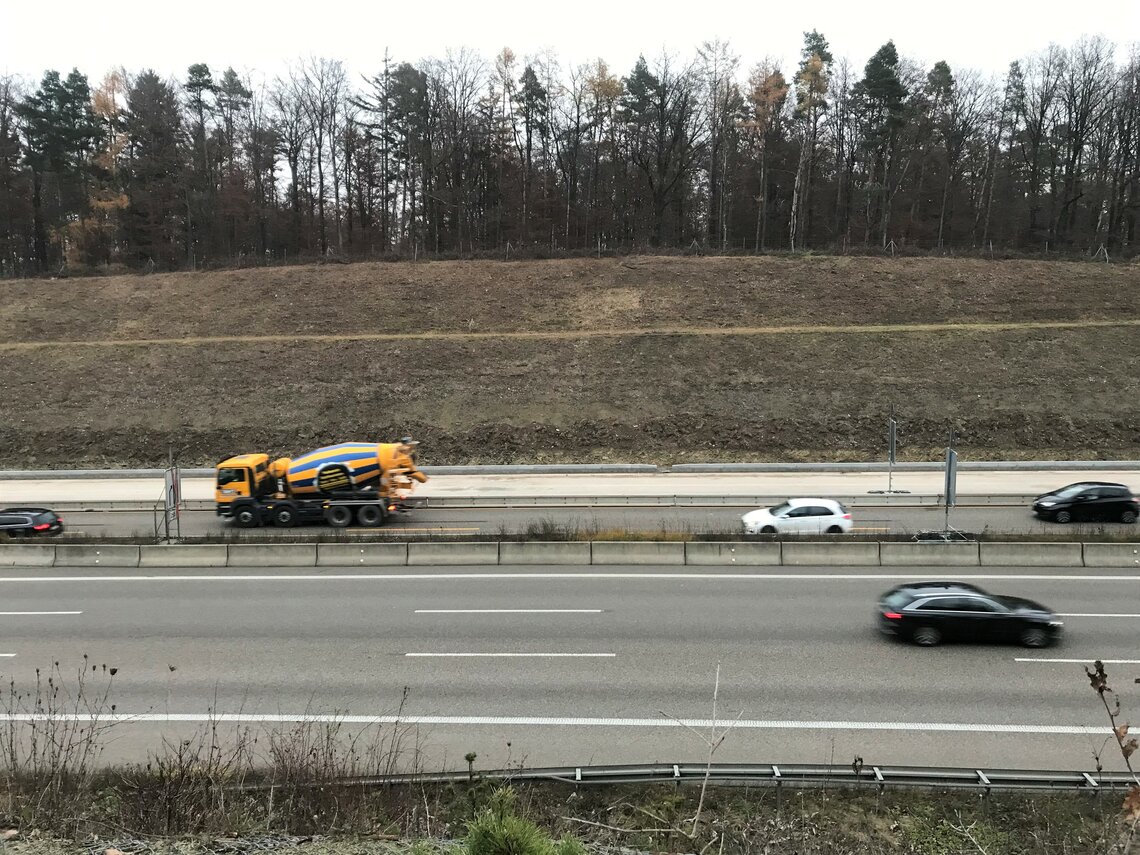

Auf einer Länge von rund 4,8 km wird die staugeplagte A 8 zwischen den Anschlussstellen Pforzheim-Nord und Pforzheim-Süd bis Ende 2026 sechsspurig ausgebaut. Von der neuen Autobahn sollen Mensch und Natur gleichermaßen profitieren. Daher sind neben Lärmschutzwänden zahlreiche weitere Maßnahmen für den Natur- und Artenschutz eingeplant. Für das Los 5, den Neubau der 64 m langen Grünbrücke "Hagenschieß" bei Niefern, sicherte sich der PORR Ingenieurbau, Standort München, den Zuschlag. Die Erdarbeiten starteten am 30. Mai 2022.

Die Stadt Pforzheim wie auch das obere Enztal, liegen im Naturpark Schwarzwald Mitte/Nord, der eine herausragende Aufgabe beim Schutz wertvoller Lebensräume für viele gefährdete Tier- und Pflanzenarten hat. Gleichzeitig ist die Region über die A 8 an ein internationales Verkehrswegenetz angebunden. Gebaut wird die Grünbrücke, um den Bedürfnissen der Wildtiere und des Artenschutzes gerecht zu werden. Meist fährt man im Auto achtlos unter den begrünten Querungshilfen durch, doch sie haben zwei wesentliche Aufgaben: Sie reduzieren die Gefahr von Wildunfällen und dienen gleichzeitig der Wiedervernetzung von Lebensräumen, die durch Fernstraßen und Siedlungen zerschnitten werden. Hirsche, Wildschweine und Luchse wandern täglich viele Kilometer und benötigen entsprechend viel Bewegungsraum. Aber auch kleine Tiere nutzen diese Brückenbauwerke.

Integrale Bogenbrücke wird in zwei Abschnitten errichtet

Die Grünbrücke "Hagenschieß" wird als integrale Bogenbrücke ausgeführt und über Kämpferfundamente gegründet. Hochabsorbierende Irritationsschutzwände schirmen die querenden Tiere vor Verkehrslärm und Blendung ab. Da der sechsspurige Ausbau der Autobahn parallel erfolgt, muss sich das PORR-Team nach den Verkehrsphasen des Hauptbauvorhabens "Enztalquerung" richten. Daher wird der Massivbogen jeweils halbseitig errichtet und in der Mitte abgestützt. Aufgrund einer längeren Baupause nach der Herstellung des ersten Halbbogens wird mit der Fertigstellung der Grünbrücke bis Herbst 2025 gerechnet.

Zahlen zum Bauwerk

  • Gesamtlänge: 64 m
  • Lichte Weite zwischen den Widerlagern: 52,82 m
  • Abstand der Kämpferachsen: 54,55 m
  • Höhe am kritischen Punkt: 8,98 m
  • Lichte Höhe im Scheitel: 12,36 m
